Plan for rehabiliteringsarbeidet

Rehabiliteringen av Johanneskirken følger en planlagt tidslinje med tydelige milepæler, men i slike rehabiliteringsprosjekter blir det alltid behov for å justere underveis. Takk for forståelse og tålmodighet mens vi jobber for å gi Johanneskirken et nytt liv!

Sokneprest i Bergen domkirke menighet, Bjarte Nese, sjekker ut mursteiner oppe i tårnet. Mye må skiftes ut slik at vi slipper lekkasjer og løse steiner.

Vi beklager støy i byggeperioden

Arbeidet med å gi Johanneskirken litt ekstra omsorg vil tidvis medføre støy i byggeperioden, spesielt på dagtid. Det beklager vi! Vi håper at det ikke vi by på for store ulemper for dere som bor i nabolaget og vi gleder oss til å vise deg resultatet.

Vi prøver å holde støyen til et minimum i de mest rolige timene – hvis du opplever problemer, ta gjerne kontakt!

Vi oppdaterer tidsplanen fortløpende når det oppstår endringer, slik at du alltid kan få den nyeste informasjonen om fremdriften.



2023 – Forberedelsene begynner

  • Stillas og inndekning settes opp rundt klokketårnet for å hindre stein fra å falle.



2024 – Arbeidet starter for alvor

  • Sikringsstillas ombygges til arbeidsstillas.
  • Offisiell åpning: 18. november åpner statsråd Kjersti Toppe og byråd Reidar Digranes arbeidet.
  • Innvendig betong fjernes slik at opptørking av veggene kan starte.
  • Klargjøring for vannbårenvarme under kirken.

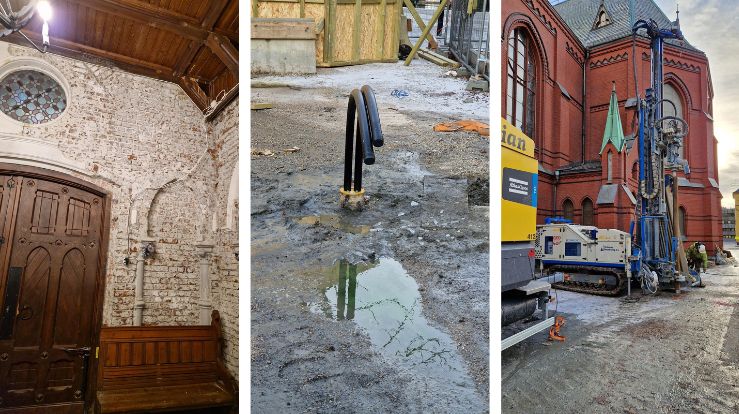

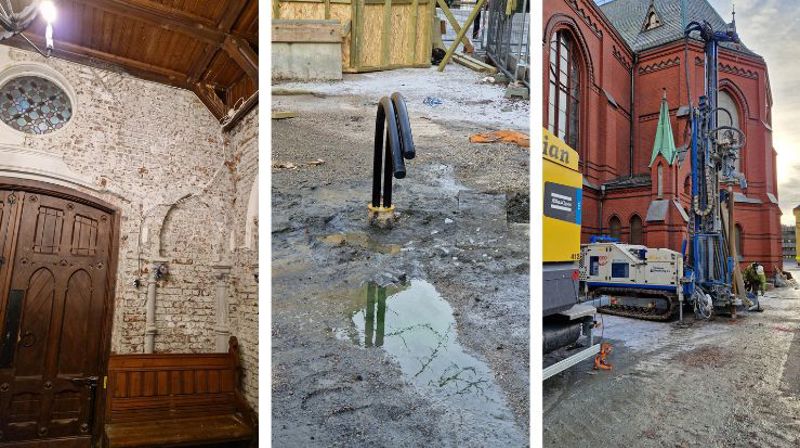

2025 – Full skala på stillas og oppstart i tårnet


  • Riggområdet etableres. Hele tårnet dekkes av stillas.
  • Ovner skiftes ut med radiatorer, og vannbåren varme ferdigstilles.
  • Arbeidet på taket og tårnet starter, inkludert kobber- og blikkenslagerarbeid, murarbeid og glassarbeid.



2026 – Fokus på tårn, skip og kor

  • Takarbeid, murarbeid, og glassarbeid fortsetter i hele kirken, med særlig fokus på tårnet, skipet og koret.



2027 – Ferdigstilling av tårnet

  • Arbeidet på tårnet fullføres, og stillaset tas ned.
    • Arbeidet på skipet og koret fortsetter.



2028 – Fokus på det indre

  • Arbeidet på skipet og koret fortsetter.
  • Innvendige oppgraderinger starter, med universell utforming, rehabilitering av gulv, nye HC-toaletter, moderne belysning, og oppdatert lyd- og strømanlegg.



2029 – Rehabiliteringen ferdigstilles

  • Johanneskirken står foran en ny epoke, med forbedret funksjonalitet og bevart historisk sjel.



Det er Bergen kirkelige fellesråd som er byggherre for rehabiliteringen av Johanneskirken.

Det er Akasia AS som har prosjektledelse av arbeidet.

Beklager, men vi kan ikke finne din posisjon pga instillingene i nettleseren din. Du må tillate autolokasjon for å kunne benytte denne funksjonaliteten:

Se instruksjoner for din nettlester under:

Internet explorer

Internet options / Privacy / Location / klikk på "Clear sites"

Chrome

Settings / Advanced / Priacy and security / Content settings / Location -> Fjern "kirken.no" fra blokkert-lista

Firefox

Options / søk etter "location" / settings / Fjern "Kirken.no" fra blokkert

Safari

Settings for this website / Location -> "Allow"
